欢迎您浏览我们的网站!
企业资质
关于我们
联系我们
全国免费咨询热线
13838062252
首页
企业简介
产品中心
新闻中心
工程案例
联系我们
热门产品:
混凝土搅拌站
干粉砂浆搅拌站
水泥稳定土拌合站
(免基础)可移动混凝土搅拌站
关于我们
About
干粉砂浆搅拌站
工程混凝土搅拌站
商品混凝土搅拌站
(免基础)可移动混凝土搅拌站
混凝土搅拌机
水泥搅拌站
搅拌站电脑集中控制系统
混凝土配料机(斗)
砂石分离机
水泥稳定土拌合站
混凝土输送泵
散装水泥罐(仓)
螺旋输送机
混凝土搅拌罐车
产品视频
混凝土搅拌站供应商
全国免费咨询热线
13838062252
推荐阅读
Recommend
混凝土搅拌机叶片的安装使用...
混凝土搅拌站操作员应遵守的生产流...
牵引式混凝土搅拌站是由哪些部分构...
大型混凝土搅拌站具体工作流程有哪...
混凝土搅拌站总平面设计要考虑什么...
混凝土搅拌站在使用前的必查项目...
混凝土搅拌站生产厂家怎么选择?...
移动式混凝土搅拌站多少钱?有什么...
新闻中心
首页
新闻中心
正文内容
您所在的位置:

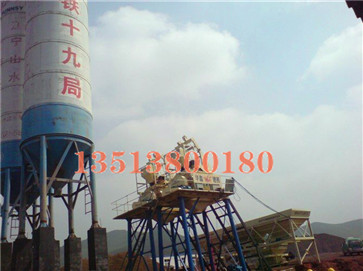

混凝土搅拌站C60大体积混凝土生产准备落实
来源:拓泰重工机械 时间: 2014-05-16
混凝土搅拌站在生产C60大体积混凝土之前要检查各项准备工作是否已经到位,是否能保持搅拌机长时间稳定运转,是否做好了突发事件的应对方案。
1、混凝土搅拌站经营科与生产科分别做好C60大体积混凝土生产安排工作,大限度的发挥生产能力。全过程混凝土的运输和供应,安排25部车,2台搅拌机同时生产,每车混凝土生产时间在10分钟。
2、材料科已和水泥厂联系,通知厂家在工程生产过程中运送仓储是你。水泥厂目前存储量为8000t,材料科拒收从厂家直接运送的水泥。砂石、粉煤灰等原料,已对供应方进行现场考察,所有原材料符合要求。已联系好制冰厂,负责送货和破碎,生产过程中冰块的作用。
3、搅拌站生产车间对两台搅拌机进行计量校验,制定冰块的使用和添加方案。
4、实验室对工程进行了大量实验试配,确定混凝土配比及相关的技术数据。
5、对混凝土施工方案进行逐项落实,安排生产模拟实验。经营科提前和施工方约定,讲明情况,得到施工方认可,材料科组织所有原材料的进货。质检科执行配比开盘,实验室负责记录试验情况及数据,机务科负责制定加冰水的方案,生产科安排人员具体实施。
6、应急措施:搅拌站一旦发生突发情况,包括停水、停电、机械故障等,我站不能混凝土连续供应时,由合作的混凝土搅拌站继续生产,直到故障排除。我站准备一台备用泵,以防泵在生产过程中发生故障。
以上就是
混凝土搅拌站
在生产C60混凝土之前需要落实的工作以及准备的应急方案,总体来说是合理合格的,能够混凝土质量及供货时间的准时。
